Tak konečně, včera 24. února 2021 instalace solárních (fotovoltaických) panelů
8:30 telefon od TopTrans, naštvaný řidič, že má pro mě panely... je to těžké, nemá chuť to vozit a určitě to nechce skládat. Informoval jsem ho, že to složí montéři na místě, aby byl v klidu a panely přepravu přežily.
8:45 přijeli dva chlap(c)i na montáž panelů. Jen dva? Ale jo, to asi stačí, alespoň se nemotají jeden druhému do cesty a nemají čas postávat a koukat.
Velice rychle se rozkoukali a probrali jsme umístění panelů? Si jako můžu říct, jak a kde je chci? Jasně! Říkali mi, že projektant namaluje a mám smůlu. Ne, klidně si řekněte, nemám je to jedno.
A bylo jim to jedno i do úrovně rozdělení pole na milion samostatných částí. Jestli 2x 2x2 (celkem 8) nebo 3x2 a 1x2 jim bylo opravdu jedno. Tím hůř pro mě a musel jsem vybírat. :-D Nakonec jsme zvolili jejich první nabídku tj 2 místa 2x2 panely. Na každém straně domě jedna čtveřice. Sice jsem je chtěl blíž k sobě, aby je slunce osvítilo co nejvíce rovnoměrně, ale ono jde o prd. Že by na jednu stranu střechy svítilo tolik jinak slunce než na druhou nehrozí. A stejně na druhé straně střechy je jedna dlouhá řada, která bude fungovat stejně jako tyhle dvě pole. :-D Jde jen o design. Není nejlepší, ale světí prostředky.
Když jsem jim řekl, že do budoucna uvažuji o přidání dalších docela se dívali, že jsem blázen. Prý většinou dávají 12 panelů. Našich 16 dávají málokdy. No, ale nemáme je na jih... to bude asi tím. :)

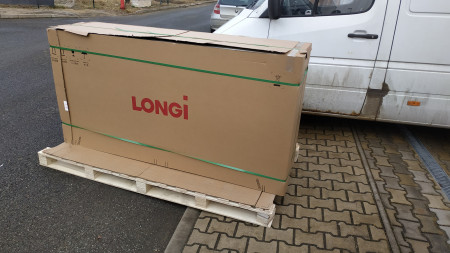

11:05 složené panely, které přivezl TopTrans
parametry panelů

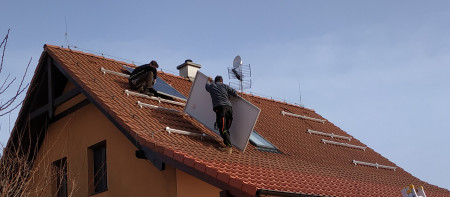

14:55 první panely na střeše

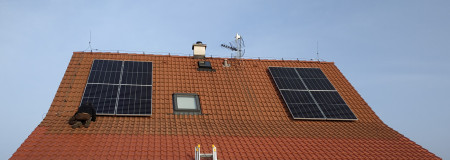

16:10 západní strana hotová, 8 panelů
západní strana, 8 panelů na výšku
Na západní stranu by se ještě 3 nebo 4 panely pohodlně vešly. Kolem komínu resp okna potřebuji místo pro kominíka a údržbu antény...

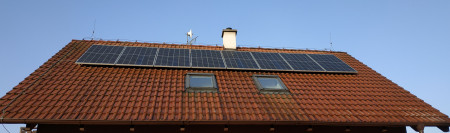

východní strana, 8 panelů na výšku v jedné řadě
16:55 hotovo, jde se měřit.
V tuhle dobu už bylo šero, ale panely dávaly cca 360V na jeden string (41,3 * 8 = 330,4V). Takže napětí mají správné. Proud se neměřil, ale byl by asi velice malinký, protože slunce už nebylo.
Teď odhaduji další postup tj zapojení střídače a baterií cca za týden.
Po této zkušenosti připravím pro elektrikáře díru v podhledu sám. Je potřeba ji udělat dvojitou tedy dlouhou kvůli tomu, že ve stropu je past - 10cm polystyren u zdi z původní obvodové zdi. Po té se obě díry spojí a ještě chci vysekat kousek do zdi, aby nebyla přiznaná boule kabelů. Nemělo by to být vůbec vidět, že tam vedou kabely. Jen až v místnosti u střídače bude lišta. Tam mi to nevadí, je to technická místnost.
Elektrikáři prý na střechu nelezou, tak fajn že mám zkušenosti. Ze střechy je potřeba v podhledu natáhnout husí krk mezi místnostmi, to nebude pro mě problém připravit až přijdedou a dají mi krk, který tam chtějí. Asi jen dva metry.
